邯鄲,曾與洛陽、成都等共享“五都盛名”,是一座具有三千多年建城史的古城。2021年,為了加快當?shù)爻鞘谢ㄔO(shè),改善城市的綜合承載能力,路橋公司第一次挺進這座千年古城,開啟了造福當?shù)匕傩?、建設優質民生工程之旅。

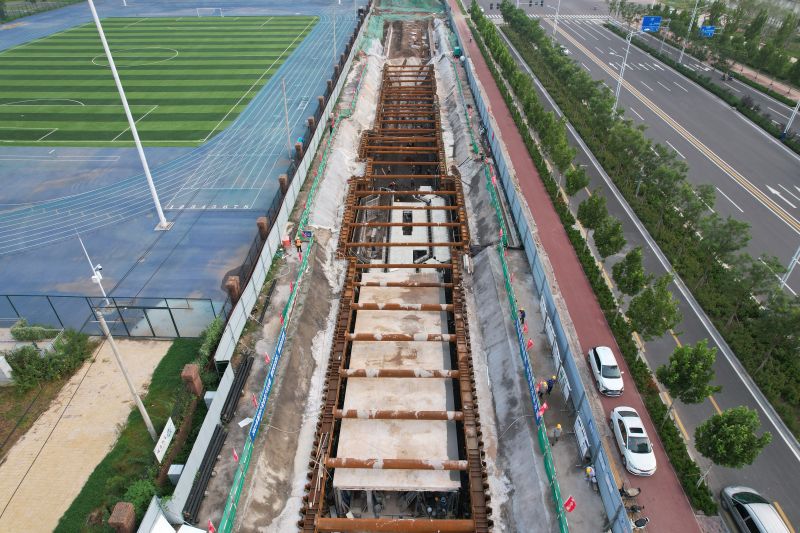

趙王大街管廊項目是邯鄲市重點工程項目,施工內容包括趙王大街管廊(邯臨路-媧皇路),長度5.2公里;趙王大街支線管廊(新區經二街-趙王大街),長度0.427公里。入廊管線包括電力、通信、給水、熱力、再生水和燃?xì)?,以及保證管廊安全運營的配套的供配電系統、監控報警系統、排水系統、消防系統、通風系統等工程。此項工程的建設可避免鋪設和維修地下管線頻繁開挖而出現的“馬路拉鏈”現象,極大地方便了電力等市政設施的維護和維修,對提升周邊地塊價值和提升當?shù)匕傩招腋V笖?shù)發揮著重要作用。
開局不利 舉步維艱陷困境
2021年2月,春節的氛圍還未消散,10余名路橋人已從天南海北集結邯鄲,進行工程施工前期的準備工作。這是路橋公司第一次在邯鄲地區進行市政工程施工,初來乍到不免有些讓人摸不到頭腦。項目經理李清華是一位有著豐富施工經驗的老牌項目經理,但建設這么大體量的地下綜合管廊工程也是頭一遭。管廊建設前需要與當?shù)氐碾娏?、燃?xì)?、通信?0余個部門接洽,人生地不熟、辦理手續流程繁瑣,使得準備階段的工作進展并不順利。由于此項工程屬于EPC總承包模式,因此施工設計也在項目的工作內容中。項目團隊的成員來自各個項目,大家?guī)缀鯊奈磪⒓舆^類似的工程,缺乏管廊建設經驗,這為前期設計溝通工作帶來了不小的難度。彼時正趕上邯鄲市政府領導換屆,新一任領導對管廊是否建設進行了重新評定和討論,導致3月中旬至4月下旬項目基本處于停工狀態。
隨著時間的推移,當?shù)卣疀Q定重新啟動管廊建設,施工建設的各項手續、圖紙設計等難題也慢慢迎刃而解。當項目要正式進入施工正軌的時候,2021年7月初,邯鄲地區的汛期隨之而來,施工現場降雨不斷,7月20日開始更是多次出現邯鄲市多年未有的特大暴雨。極端天氣使得地下水位猛漲,施工現場本就處在富水地層,這對于地下綜合管廊基坑支護和土方工程施工無疑是雪上加霜。多臺水泵24小時不停抽水,挖掘機、施工人員幾乎天天在“泥塘”里工作,完全打亂了正常的施工計劃。
一波未平一波又起,汛期還未完全結束,10月份邯鄲市政府為了應對河北省全省建筑施工生產和揚塵污染防治“退后十”政治目標,開啟揚塵治理工作,環保部門禁止一切土方作業,使得工期一拖再拖。施工現場按下“暫停鍵”,但是工人卻不會在原地等待,本來施工能力就參差不齊的分包隊伍又出現了大量的人員流動,項目建設舉步維艱。
多措并舉 守得云開見月明
“去年入學,今年畢業。”這是項目經理李清華對項目建設歷程的一句形象比喻。經過近一年的摸索,項目管理人員逐漸縷清了工作思路,對管廊的建設經驗也有了一定積累,與當?shù)馗鞑块T的接洽也慢慢變得輕車熟路。
路橋公司邯鄲管廊項目努力克服工程前期影響工期進度的各項不利因素,今年4月,經過多方協調,成功辦理了土方渣土外運手續,為項目高效施工打開了良好局面。
項目剛剛看到希望的曙光,邯鄲疫情突襲,在接到邯鄲市政府協助援建雞澤縣集中隔離醫學觀察點的指令后,項目許多員工主動請纓,率先出征,簡單收拾行李便奔赴一線。11天的晝夜鏖戰,16名管理人員、67名工人圓滿完成了隔離點的建設任務。面對疫情期間道路斷交、勞動力短缺、材料無法運輸、商混站無料生產等難題,邯鄲管廊項目其他管理人員不等不靠,主動作為,在采取嚴格防疫和安全措施的前提下,項目部實施封閉管理,在施工現場設立生活區,對能進場施工的勞動力進行集中管理,最大限度減少人員流動帶來的風險,最大程度確保施工生產正常運行。通過采取“見縫插針”的施工方式,統籌安排施工進度,細化作業程序,優化施工方法,鋼筋加工區晝夜施工,確?,F(xiàn)場施工需求。
自六月初啟動勞動競賽以來,項目全力按下施工“加速鍵”。為了保證雨季鋼筋模板防水等施工工藝的正常施工,項目提前制定汛期施工計劃,在現場安裝伸縮式防雨棚,將汛期對施工的影響降到最低;為了全力搶抓施工進度,項目全盤統籌,精心組織,增加人員和設備投入,現場15臺挖掘機、4臺吊車、200余名工人及管理人員共戰酷暑,堅持大干態勢,搶抓管廊主體結構建設,近一個半月施工管廊長度700余米,是去年全年工程量的近一倍。
在一系列行之有效的措施之下,經過項目全體員工的共同努力,施工現場天天有進展、周周有變化。現場管理捋順了,分包隊伍穩定了,施工進展也穩步推進,業主對我方的施工能力也豎起了大拇指,又將后續的邯鄲市基礎設施改造提升工程交由路橋施工,開拓了路橋公司在邯鄲地區的市場,贏得了中國二十二冶在當?shù)氐暮每诒?span id="cke-delPFirstSpaces-bookmarkEndNode" style="display: none;">
